雲南市汚水処理施設整備構想の進捗について
雲南市汚水処理施設整備構想とは
雲南市汚水処理施設整備構想は、雲南市における効率的な汚水処理施設の整備・運営管理を計画的に実施していくため、平成30年6月に策定しました。
今後の人口動向を踏まえ、既存の農業集落排水施設及び大東地区の個別処理施設を下水道施設への接続を行うものです。
整備後には、維持管理や施設の更新費用の削減が図られ、年間97.4百万円の軽減が図れるものと試算しています。
主な計画内容は、次のとおりです。
集合処理施設の統合計画

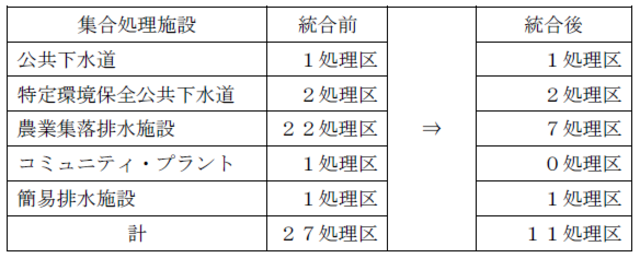

計画策定時において、27の集合処理区を11処理区へ統合を行うものです。
整備目標年度:令和14年度末
集合処理施設
令和4年4月1日現在の進捗状況
令和3年度末目標 | 最終目標 | |
---|---|---|
整備目標処理区域数 | 2 | 16 |
整備済み処理区域数 | 2 | 2 |
進捗率 | 100% | 12.5% |
集合処理施設の統合計画
H30 | R 1 | R 2 |
R 3 |
R 4 | R 5 | R 6 |
R 7 | |
処理区域数 |
27 | 27 | 26 | 26 | 25 | 25 | 25 | 22 |
整備区域数 |
1 | 1 | 3 | 1 |
R 8 | R 9 | R10 | R11 | R12 | R13 | R14 | R15 | |
処理区域数 | 21 | 20 | 19 | 15 | 15 | 14 | 13 | 11 |
整備区域数 | 1 | 1 | 4 | 1 | 1 | 2 |
個別処理施設
令和4年4月1日現在の進捗状況
0%

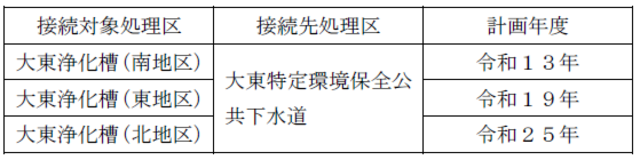

個別処理施設の統合計画
整備予定処理区域一覧は、こちら(291KB)
現在整備を行っている処理区域の状況
加茂町地内
〇大竹地区農業集落排水施設
整備目標年度:令和6年度に加茂特定環境保全公共下水道へ統合
計画期間:令和2年度から令和5年度
令和4年度整備内容:管渠整備
〇加茂北地区農業集落排水施設
整備目標年度:令和7年度に加茂特定環境保全公共下水道へ統合
計画期間:令和3年度から令和6年度
令和4年度整備内容:管渠整備
〇中山地区コミュニティ・プラント
整備目標年度:令和6年度に加茂特定環境保全公共下水道へ統合
計画期間:令和3年度から令和5年度
令和4年度整備内容:管渠整備
木次町地内
〇大島引野地区農業集落排水施設
整備目標年度:令和6年度に木次三刀屋公共下水道へ統合
計画期間:令和3年度から令和5年度
令和4年度整備内容:整備計画なし
三刀屋町地内
〇上熊谷地区農業集落排水施設
整備目標年度:令和6年度に木次三刀屋公共下水道へ統合
計画期間:令和2年度から令和5年度
令和4年度整備内容:整備計画なし
(大島引野処理区内で整備している管渠へ接続を計画しており、その整備後に接続
を行う)
